2021中级《建筑与房地产》练习题精选(三十)

来源: 正保会计网校 编辑:柒染 2021/08/23 11:37:08 字体:

工欲善其事,必先利其器。 意思就是工匠要想做好他的工作,一定要先准备好他的工具。这是一种比喻,即如想做好一件事,必须先具备做这件事的先决条件才能事半功倍。以下是本周中级经济师建筑与房地产练习题精选,供考生们学习掌握。练习题精选每周一更新哦~

经济师精选题

1、单选题

某工程网络计划的实施过程中,工作B的总时差刚好全部被占用,则( )不会受到影响。

A、该工作的最早完成时间

B、其紧后工作的最早开始时间

C、其后续工作的最早完成时间

D、工程总工期

【答案】D
【解析】本题考查时间参数判定。总时差被占用,意味该工作按照其最迟完成时间完成,但不会影响总工期。而可能会影响紧后工作最早开始时间。

2、单选题

某工程双代号网络计划中,工作M的最早开始时间是第8天,其持续时间为5天。该工作有三项紧后工作,其最迟开始时间分别为第16、18、19天,则工作M的总时差是( )天。

A、3

B、5

C、6

D、8

【答案】A
【解析】本题考查时间参数计算方法。TFM=LFM-EFM=min[16、18、19]-(ESM+D)=16-(8+5)=3(天)。

3、单选题

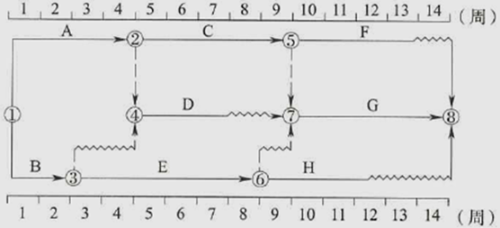

某工程项目的进度计划如以下双代号时标网络图所示(各工作均按最早开始时间编制),该项目进度计划的关键线路是( )。

建筑与房地产

A、①→③→④→⑦→⑧

B、①→②→⑤→⑦→⑧

C、①→②→④→⑦→⑧

D、①→③→⑥→⑦→⑧

【答案】B
【解析】本题考查时间参数判定。时标网络计划中的关键线路可从网络计划的终点节点开始,逆着箭线方向进行判定。凡自始至终不出现波形线的线路即为关键线路,即①→②→⑤→⑦→⑧。

4、单选题

某工程双代号时标网络计划中,工作H有三项紧后工作,其工作总时差分别为4、6和7周,工作H的自由时差为2周,则工作H的总时差是( )周。

A、4

B、6

C、7

D、9

【答案】B
【解析】本题考查时间参数判定。TFH=min[2+4、2+6、2+7]=6(周)。

5、单选题

在某工程网络计划中,工作E的持续时间为3周,其最早开始时间是第8周,该工作的总时差和自由时差分别为4周和2周,则工作E的最迟完成时间是第( )周。

A、11

B、13

C、15

D、17

【答案】C
【解析】本题考查时间参数计算方法。LFE=ESE+D+TFE=8+3+4=15(周)。

6、多选题

某工程网络进度计划中,已知工作E的总时差为5天,自由时差为3天。在该网络计划的执行过程中检查发现,工作E的实际进度比原计划进度延误了4天,其他工作进展正常。检查结果表明( )。

A、工作E不影响其后续工作的正常进行

B、工作E不影响该工程的总工期

C、工作E将使其紧后工作的最早开始时间推迟1天

D、工作E将使其紧后工作的最早完成时间推迟4天

E、工作E尚有1天总时差

【答案】BCE
【解析】本题考查时间参数计算方法。

7、单选题

某网络计划执行过程中,发现工作F还需工作8天,但该工作至最早完成时间尚有2天,最迟完成时间有4天,则该工作使总工期( )。

A、拖后2天

B、拖后4天

C、拖后6天

D、拖后8天

【答案】B
【解析】本题考查时间参数计算方法。该工作达到最早完成时间后,仍需要8-2=6天时间才能完成,该工作总时差为4-2=2天,故拖延6-2=4天。

正保会计网校中级经济师辅导课程火爆热招,优秀师资云集,专业不限次答疑,重点、难点、考点一网打尽,报考的小伙伴快去正保会计网校报名学习吧。

马上报名中级经济师课程>>

更多推荐:

2021年中级经济师各科目经典错题汇总>>

2021中级经济师各科目精选题汇总>>

备考正当时,2021中级经济师考生快来试试每日一练吧!

中级经济师有什么好处吗?

回到顶部
折叠
网站地图

Copyright © 2000 - www.fawtography.com All Rights Reserved. 北京正保会计科技有限公司 版权所有

京B2-20200959 京ICP备20012371号-7 出版物经营许可证 京公网安备 11010802044457号
